العرب القطرية:
2025-04-17@01:40:06 GMT

قطر الخيرية تعيد تأهيل محطة مياه شمال سوريا

تاريخ النشر: 10th, August 2023 GMT

قطر الخيرية تعيد تأهيل محطة مياه شمال سوريا

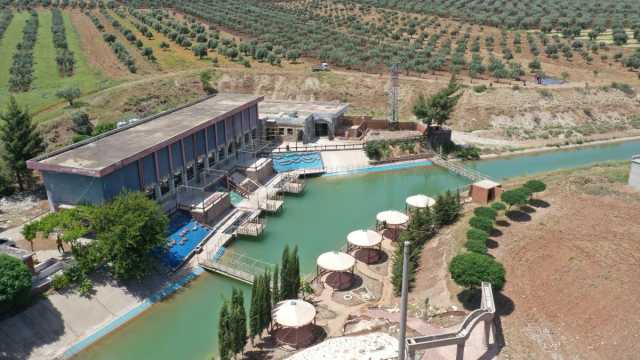

أنهت قطر الخيرية إعادة تأهيل وتشغيل محطة مياه بابليت شمال سوريا، بالإضافة لإعادة تأهيل وتنظيف كافة قنوات الري الرئيسية والفرعية التابعة لها.
وتعنى هذه المحطة بإيصال مياه الري لنحو 5000 هكتار من الأراضي المزروعة في المنطقة. تأتي هذه الخطوة ضمن مساعي قطرالخيرية لتمكين المجتمع المحلي ودعم صمود النازحين في شمال سوريا.


وتزداد أهمية هذا المشروع في الفترة الأخيرة نظرا لما تعرضت له المنطقة من موجات جفاف وشح مصادر المياه الأخرى، إضافةً إلى تدهور قطاع الأمن الغذائي في الشمال السوري، لاعتماد المنطقة بنسبة 90 % من مصادر دخلها على القطاع الزراعي. وعملت قطر الخيرية من خلال المشروع على إعادة تأهيل المحطة بشكل جزئي بالإضافة إلى جميع قنوات الري المتصلة بها لتعود للعمل بقدرة ضخ تبلغ 1.5 متر مكعب بالثانية، ويمكن رفع هذه القدرة في حال تم تأهيل المحطة بشكل كامل إلى 2.5 متر مكعب بالثانية الواحدة.
وتعتبر محطة بابليت، وهي متعطلة عن العمل منذ عام 2012، من المحطات المهمة في الشمال السوري، حيث تؤمن مياه الري اللازمة لزراعة 5000 هكتار وتحويلها من زراعة غير مروية إنتاجها محدود، إلى أراضٍ مروية يزيد إنتاجها بمقدار 100 % للمحصول الواحد. كما تمكن المزارعين من زراعة المحاصيل الصيفية، وحصولهم على عدة مواسم في العام من الأرض الواحدة، مما تسهم في زيادة هذه المنتجات بالسوق المحلية. وقال السيد غازي عجيني رئيس غرفة الزراعة في ريف حلب الشمالي: إن هذا المشروع يعتبر من المشاريع الإستراتيجية في المنطقة وله تأثير إيجابي واضح على المزارعين وزيادة إنتاجية المحاصيل والمساحات المزروعة إضافة إلى تأمين فرص عمل لليد العاملة في المنطقة. يذكر أن إعادة تأهيل محطة المياه هي جزء من أنشطة مشروع التمكين الاقتصادي ودعم الاعتماد على الذات في شمال سوريا والذي يأتي بتمويل من الأوتشا.
ويحتوي المشروع على نشاط توزيع المنح النقدية لافتتاح مشاريع صغيرة، ودعم المزارعين بالمدخلات الزراعية، وقد استفاد منه 55 شخصاً عملوا في نشاط النقد مقابل العمل عبر ورشات لإنتاج المنتجات الغذائية من المخرجات الزراعية.

المصدر: العرب القطرية

كلمات دلالية: قطر قطر الخيرية شمال سوريا شمال سوریا

إقرأ أيضاً:

رئيس الوزراء يشدد على ضرورة تصنيع جميع معدات مشروعات طاقة الرياح محليا

تابع أحدث الأخبار عبر تطبيق

حرص الدكتور مصطفى مدبولي، رئيس مجلس الوزراء، خلال جولته اليوم بمزرعة توليد الكهرباء من طاقة الرياح بقدرة 650 ميجاوات، على تفقد المكونات الرئيسية للمشروع، والتعرف على كيفية عملها، والمخطط الزمني للتشغيل.

 تصنيع جميع معدات مشروعات طاقة الرياح محليا

ورافقه خلال هذه الجولة المهندس محمود عصمت، وزير الكهرباء والطاقة المتجددة، وعدد من مسئولي الوزارة ومسئولو الشركات المنفذة.

وبدأ رئيس مجلس الوزراء جولته بالمشروع بتفقد غرفة التحكم والمراقبة ومحطة المُحولات، حيث استمع إلى عرض تقديمي من المهندس خالد الدجوي، رئيس مجلس إدارة شركة البحر الأحمر لطاقة الرياح، أشار خلاله إلى أن المشروع يقع على بعد 40 كيلو مترا شمال غرب رأس غارب، ويمتد على مساحة 70 كيلو مترا مربعا تقريبا، وهو جزء من خطة الحكومة المصرية من خلال الاستفادة من مورد الرياح الممتاز في خليج السويس، وسيكون مكونا أساسيا من خطة الدولة لتوليد الكهرباء من مصادر الطاقة المتجددة.

وأضاف رئيس الشركة: يتم تنفيذ المشروع على أساس البناء والتملك والتشغيل ( BOO)، ويستفيد المشروع من رياح منطقة شمال جبل الزيت في إنتاج الطاقة المتجددة النظيفة بسعر تنافسي للغاية. وانتقل رئيس الوزراء ومرافقوه لتفقد إحدى التوربينات (D52)، واستمع خلال ذلك لشرح من المهندس خالد الدجوي، الذي أوضح أن المحطة بقدرة ٦٥٠ ميجاوات، ويتكون المشروع بصفة رئيسية من ١٠٤ توربينات رياح، ٨٤ توربينة بقدرة ٦ ميجا وات و٢٠ توربينة بقدرة ٧٫٥ ميجاوات وهي (الأكبر في مصر من حيث القدرة والارتفاع)، كما تعد الأكبر من نوعها تحت التشغيل في أفريقيا، كما يعد المشروع من أسرع المشروعات الجاري تنفيذها؛ حيث تم إنشاء ٥٠٠ ميجاوات في ٢٤ شهراً بدلا من المخطط الأصلي ٣٠ شهراً، أي قبل الموعد المحدد وفق الجدول الزمني للمشروع بـ 6 أشهر. كما شرح رئيس مجلس إدارة الشركة المكونات الأخرى للمشروع، المتمثلة في محطة محولات بجهد ٣٣ /٢٢٠ كيلو فولت، بالإضافة إلى مبنى التحكم الرئيسي، و4 مبان إدارية (مكاتب ومخازن)، و 2 مبنى طلمبات للحريق ومياه الشرب، وشبكة طرق، وخلال ذلك توجه رئيس الوزراء لتفقد غرفة التحكم، حيث أشار مسئول الغرفة إلى أن المحطة تحتوي على نظام متطور في غرفة التحكم، وهناك ملاحظة آنية لمختلف العمليات التي تتم داخل المحطة، كما يتم التنسيق مع المركز القومي للتحكم في الطاقة؛ لضمان إخلاء آمن للطاقة المولدة من هذه المحطة.

وعقب ذلك، انتقل الدكتور مصطفى ومرافقوه لتفقد توربينة ( D98) تحت الإنشاء، وخلال ذلك تعرف رئيس الوزراء من خلال الشرح على اللوحات بموقع المشروع على أعمال تركيب التوربينات من مسئولي الشركة، كما تفقد التوربينة تحت التنفيذ، وفي أثناء ذلك شرح المهندس خالد الدجوي الخطة الزمنية للمشروع، والتي بدأت منذ توقيع اتفاقية شراء الطاقة مع اتحاد الشركات المنفذة في أكتوبر 2021، مرورا بالمرحلة الأولى من التشغيل التجاري في ديسمبر 2024 بقدرة 306 ميجاوات قبل الموعد المحدد بـ 4 أشهر، ثم المرحلة الثانية في أبريل الجاري بقدرة 194 ميجاوات، بإجمالي 500 ميجاوات حتى الآن، ومن المخطط الانتهاء من المرحلة الثالثة في يونيو 2025 بقدرة 150 ميجاوات. وخلال جولته بالمحطة، استمع رئيس الوزراء ومرافقوه أيضا لشرح من المهندس أسامة بشاي، رئيس مجلس إدارة شركة أوراسكوم للإنشاءات، الذي أوضح أنه يتم تطوير وإنشاء وتشغيل المحطة بالتعاون مع شركة البحر الأحمر لطاقة الرياح المكون من اتحاد شركات: أوراسكوم للإنشاءات، و"تويوتا توسوشو" اليابانية، و"يوروس" اليابانية، و"انجى الفرنسية"، بموجب اتفاقية شراء الطاقة لمدة ٢٥ عاما مع الشركة المصرية لنقل الكهرباء، بحجم استثمارات يصل إلى حوالي ٧٨٠ مليون دولار من الاستثمار الأجنبي المباشر، ومن المخطط أن تقوم المحطة بإنتاج 3050 جيجاوات ساعة/ سنويا، مع توفير أكثر من ١,٥ مليون طن من انبعاثات ثاني أكسيد الكربون سنويا. وأضاف: يوفر المشروع فرصا للتوظيف محليا، مع زيادة النشاط الاجتماعي والاقتصادي في المنطقة المحيطة خلال فترة البناء، حيث إن العمل بالمشروع امتد على مدار أكثر من 6 ملايين ساعة عمل آمنة مع عدم وجود أية حوادث، مما يؤكد الالتزام ببروتوكولات السلامة الصارمة والتدريب الشامل للقوى العاملة، كما يوفر المشروع أكثر من 1,000 موظف وعامل في مجالات مختلفة لضمان تنفيذ فعال ومنسق، كما يتم التصنيع المحلي لبعض معدات المشروع، حيث أكد رئيس الوزراء ضرورة الاتجاه نحو الاعتماد على المكون المحلي في جميع مراحل ومكونات المشروع، ليس فقط في هذا المشروع، بل في جميع مشروعات الطاقة المولدة من طاقة الرياح على مستوى الجمهورية، وتقليل الاستيراد من الخارج. وفي الوقت نفسه، أوضح رئيس شركة أوراسكوم أن المشروع يتضمن 120 كم من الطرق الداخلية، و900 ألف م3 حفر في أنواع تربة مختلفة، بالإضافة إلى 750 كم كابلات بأقطار مختلفة تصل إلى 630 مم، فضلا عن 95 ألف م3 خرسانة مسلحة وعادية بإجهادات خاصة. وخلال الجولة، اطلع رئيس مجلس الوزراء على بعض التحديات التي تواجه المشروع من مسئولي الشركات المنفذة، وأكد أنه سيتم التنسيق مع الوزارات والجهات المعنية؛ لتذليل جميع العقبات التي تواجه التنفيذ؛ لضمان سرعة تشغيل المحطة، ودخولها حيز التشغيل بشكل كامل.
