الاقتصاد نيوز - بغداد

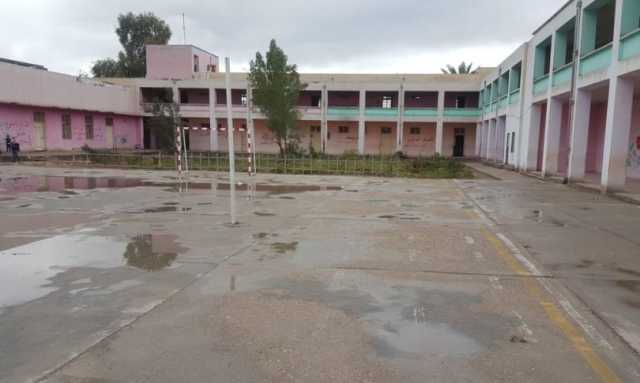

حدد فريق الإعلام الحكومي، اليوم السبت، موعد إنجاز 1000مدرسة ضمن الاتفاقية الصينية، مؤكداً أن مشروع الأبنية المدرسية يسير وفق ما مخطط له.

وقال المتحدث باسم الفريق، حيدر مجيد، إن "عدد المدارس المنجزة حتى الآن ، بلغ 150 مدرسة في بغداد والمحافظات، موزعة على سعات 12 و18 و24 صفاً".

وأشار إلى أنه "بحسب الخطة التي وضعتها دائرة المشاريع الوطنية للأبنية المدرسية في الأمانة العامة لمجلس الوزراء، سيصبح العدد بحدود 250 مدرسة في نهاية شهر نيسان، لهذا ستصل نسبة الانجاز الرسمية 25 بالمئة من مجموع المشروع"، "، منوهاً أن "أول مدرسة افتتحت رسمياً كانت بتاريخ 8كانون الثاني على يد رئيس مجلس الوزراء محمد شياع السوداني في مدينة الناصرية، وهي تعد اول منجز حكومي لعام 2024".

وأكد مجيد، أنه   "سيتم إنجاز 1000مدرسة ضمن المرحلة الأولى، في شهر تشرين الثاني من العام الجاري 2024، مما ستسهم بشكل كبير بحسب الخطة الحكومية بإنهاء ظاهرة المدارس المزدوجة والثلاثية والمدارس الكرفانية".

وأضاف مجيد أن "مشروع الأبنية المدرسية يسير بحسب ما مخطط له، وبمتابعة وبإشراف مباشر من قبل الأمانة العامة لمجلس الوزراء"، مؤكداً أن "المشروع يحظى باهتمام كبير من قبل رئيس مجلس الوزراء محمد شياع السوداني".

المصدر: وكالة الإقتصاد نيوز

كلمات دلالية: كل الأخبار كل الأخبار آخر الأخـبـار

إقرأ أيضاً:

إنجاز نسب متقدمة في تنفيذ 3 مشروعات للطرق بصلالة بـ 17.6 مليون ريال

العُمانية: تُنفّذ المديرية العامة للطرق والنقل البري بمحافظة ظفار ثلاثة مشروعات طرق رئيسة بمدينة صلالة ضمن سعيها لتطوير البنى الأساسية وزيادة انسيابية الحركة المرورية وتعزيز منظومة الطرق في المحافظة، بتكلفة إجمالية تصل إلى 17.6 مليون ريال عُماني.

ومن المتوقع الانتهاء من تنفيذ المشروعات الثلاثة في نهاية عام 2026، ضمن جهود وزارة النقل والاتصالات وتقنية المعلومات لتنفيذ مشروعات إنشاء ورصف الطرق وتأهيلها وصيانتها في مختلف محافظات سلطنة عُمان.

وأكد المهندس سعيد بن محمد تبوك مدير عام المديرية العامة للطرق والنقل البري بمحافظة ظفار لوكالة الأنباء العُمانية على مراعاة سرعة الإنجاز في تنفيذ المشروعات الثلاثة، وعدم تأثير الأعمال الإنشائية على انسيابية الحركة المرورية لا سيما في موسم الخريف لهذا العام من خلال وضع خطط التحكم المروري والتحويلات اللازمة بالتنسيق مع شرطة عُمان السُّلطانية وبلدية ظفار، وجارٍ العمل في جميع المشروعات وفق الخطط الزمنية والتدفقات المالية المعتمدة.

ووضح أن العمل في تنفيذ مشروع "نفق أتين" بصلالة تجاوز مراحل البرنامج الزمني لخطة تنفيذه بنسبة إنجاز فعلية بلغت 67.5 بالمائة، مبينًا أن المشروع يهدف إلى تحسين انسيابية الحركة المرورية عند تقاطع شارع 18 نوفمبر مع شارع أتين، بتكلفة إجمالية تبلغ 7,5 مليون ريال عُماني.

وأضاف أن المشروع يتضمن استبدال الدوار السابق بنفق يمتد بطول 1,350 كلم، ويضم 4 حارات، إلى جانب توسعة شارع 18 نوفمبر ليصبح 4 حارات في كل اتجاه بطول 2,7 كلم مع تنفيذ الطرق الالتفافية في الاتجاهات الأربعة بطول إجمالي يصل إلى 1,3 كلم بالإضافة إلى 7 طرق خدمة، ومداخل ومخارج في الاتجاهات الأربعة، إذ تبلغ جميع أطوال الطرق بالمشروع أكثر من 9 كلم.

وفيما يتعلق بمشروع ازدواجية شارع الفاروق بمنطقة صحلنوت بولاية صلالة، أشار إلى أن المشروع الذي يبلغ تكلفته الإجمالية نحو 4,5 مليون ريال عُماني، يبدأ تنفيذه من شارع المعمورة - رزات إلى نقطة التقاطع مع طريق صلالة - ثمريت بطول 7,6 كلم، مبينًا أن نسبة إنجازه وصلت إلى 28 بالمائة، ويُتوقع الانتهاء من تنفيذه في منتصف عام 2026.

وأوضح أن المشروع يتكوّن من حارتين في كل اتجاه، وطرق خدمة بعرض 7 أمتار في كل اتجاه، ومواقف طولية على جانبي الطريق، بالإضافة إلى 3 إشارات ضوئية، وعبّارات صندوقية وشبكة متكاملة لتصريف مياه الأمطار.

أما مشروع ازدواجية شارع السُّلطان تيمور، فبيّن أن نسبة الإنجاز في تنفيذه بلغت 26 بالمائة، بتكلفة إجمالية تصل إلى 5,6 مليون ريال عُماني مشيرا إلى أن المشروع يشتمل على تنفيذ ازدواجية بطول 6,8 كلم، ويضم مواقف عامة للمحالّ التجارية، وممرات المشاة، وإشارات ضوئية عند التقاطعات، بالإضافة إلى أعمال تصريف مياه الأمطار والإنارة.

جديرٌ بالذكر أن وزارة النقل والاتصالات وتقنية المعلومات تسعى من خلال تنفيذ هذه المشروعات إلى تطوير شبكة الطرق في مختلف المحافظات لتعزيز مبدأ السلامة المرورية عبر رفع كفاءة الطرق لمواكبة التقدّم الاقتصادي والحضاري لسلطنة عُمان وفق أحدث المواصفات الفنية المعتمدة دوليـًّا.
